Строительство линии электропередачи Вулканешты–Кишинев завершено на 49 процентов
Читайте также:
- Партия «INIMA MOLDOVEI» настаивает на сохранении нейтралитета в Молдове (16.01.2025 10:54)
- Карнивор-диета: Экс-министр Шалару рассказал, как сбросил 60 кг на мясе и сале (16.01.2025 15:35)
- Дидактический кризис: в молдавских школах не хватает 7000 учителей (16.01.2025 18:24)
Введут в эксплуатацию к концу года.

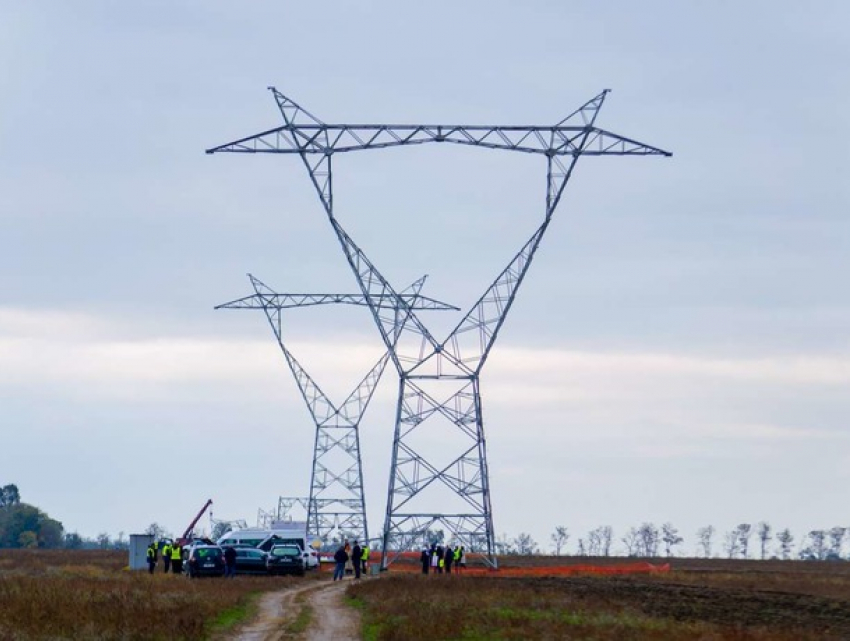

Строительство линии электропередачи Вулканешты - Кишинев на участке 65 км продолжается. На сегодняшний день залито 190 фундаментов и установлено 30 опор. Работы идут по графику, однако премьер-министр Дорин Речан потребовал ускорить процесс, чтобы избежать задержек.
Завершение строительства и ввод в эксплуатацию линии намечены на декабрь текущего года, пишет TV8.
- С вводом в эксплуатацию линии Вулкэнешты - Кишинёв мы сможем транспортировать энергию без МГРЭС, и Россия потеряет последний инструмент энергетического шантажа. Поэтому работы нужно ускорить и завершить в срок, - отметил премьер-министр.
Согласно пресс-релизу правительства, электрическая станция Кишинев будет завершена до августа 2025 года.
Для эффективного мониторинга выполнения работ представители Министерства энергетики будут еженедельно или раз в две недели посещать объекты для регистрации прогресса.
Прогресс строительства линии электропередачи составляет 49 процентов, установлено 190 фундаментов и 30 опор из 500 на участке длиной 65 км.
Работы начались в апреле 2024 года после утверждения технического проекта и подготовки условий.
Строительство ведется в Гагаузии, а также в Кагульском, Тараклийском и Леовском районах.
Материал подготовил: Михаил Генчу
